アクセスカウンター
   2021.07.14.
  熱海・土石流:議会で盛土が真剣に議論されず!②
   ..
議会で質問しても追及の手は緩い!
.
.
 違法盛土、不法残土処理が原因での土石流崩壊が発してから約2週間。不明犠牲者の捜索が連日続くが、泥の海の中、大型重機投入が出来ず遅々として進まない。
.
 議会での追及も中途半端で終わり、市当局が的確な処置をためらっていることに不満を述べても、最後は「要望する」という言葉で終わっている。その間に、違法工事は着々と拡大され、開発工事なのか、残土捨て場なのか分からない工事になっている。
.

.
 あれだけの斜面に盛土で宅地を造成するには巨大な重量擁壁と排水設備(沈砂池を含む)が必要なはずだが、そのようなものは片鱗も見えない。この時点において、㈱新幹線ビルディングの経営はひっ迫していたのではないか。その件については別掲載で触れる。
.
 時間が経つに従って㈱新幹線ビルディングの出鱈目工事の内容が新聞にも掲載されるようになってきた。ネット上では推測記事が多く読んでいる人たちにとって本当のところが分かっていない。
.
今日のネットにも朝日新聞社の記事が載っている。
“熱海の盛り土、11年見過ごしか 県「届けと違う造成」”
 静岡県熱海市で起きた土石流災害で、起点付近にあった盛り土を2010年7月に撮影した写真を朝日新聞が入手した。写真では、この時点で法令基準を超える高さの盛り土が造成されていたことがうかがえる。災害リスクが高い状態が11年間にわたって見過ごされていた可能性がある。難波喬司副知事は写真について「熱海市への届け出とは異なり、不適切な盛り土が造成されている」と話した。
.
 災害防止が目的の県条例に基づく基準では、盛り土の高さは原則15メートル以内。だが県はこれまでに、標高350~400メートルに基準の3倍を超える最大約50メートルの盛り土があったと推定している。盛り土の崩落が被害を拡大させたとみているが、不適切な造成がされた時期は不明としていた。行政の対応が適切だったかどうか調べる方針を示している。
.
 朝日新聞が入手した写真は、東京都内の男性会社役員と熱海市の父(故人)が10年7月と12月、ハイキング中に数十枚撮影した。
.
 当時、土地を所有していたのは神奈川県小田原市の不動産会社(㈱新幹線ビルディング)。同社は07年3月、標高365~380メートルに階段状に3段の盛り土を造成すると熱海市に届け出ていた。
.
 だが、造成中の10年7月の写真には、標高400メートル付近まで3段を超える盛り土が写っていた。同年12月に撮影された写真のほか、11年1月末に撮影されたグーグルアースの衛星画像でも似たような状態が確認できる。
.
 朝日新聞は、不動産会社の代表に取材を申し込んだが、13日までに回答は得られていない。盛り土があった土地は11年2月に東京都内の持ち株会社のオーナー(麦島善光・ZENホールディングス)が取得し、現在も所有している。オーナーの代理人弁護士は「盛り土があったとは知らなかった」とし、取得後に行政の指導を受けたことはないとしている。
.
 以上掲載全文だが、麦島氏が取得した経緯は何処にも発表されていないが、取得に微妙な違和感が見受けられる。
.
 今回は熱海市議会議事録の2回目を掲載する。
.

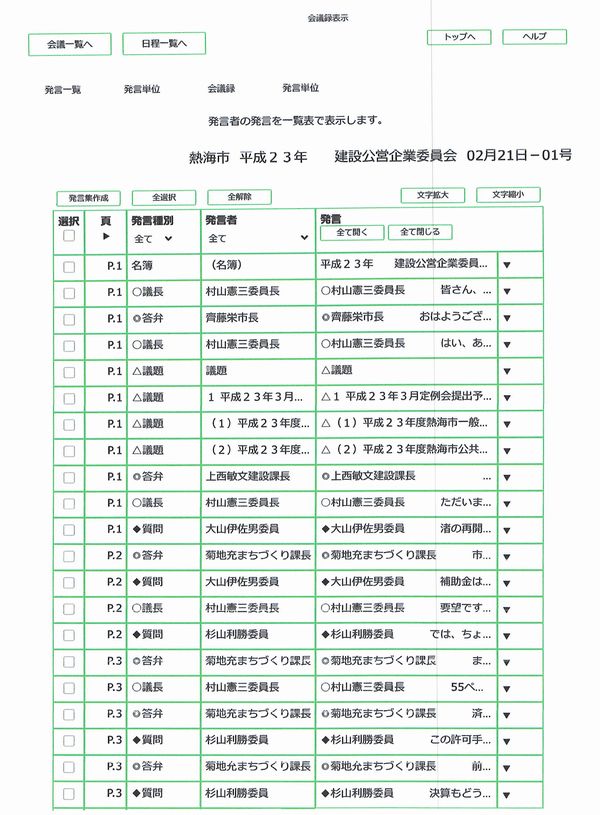

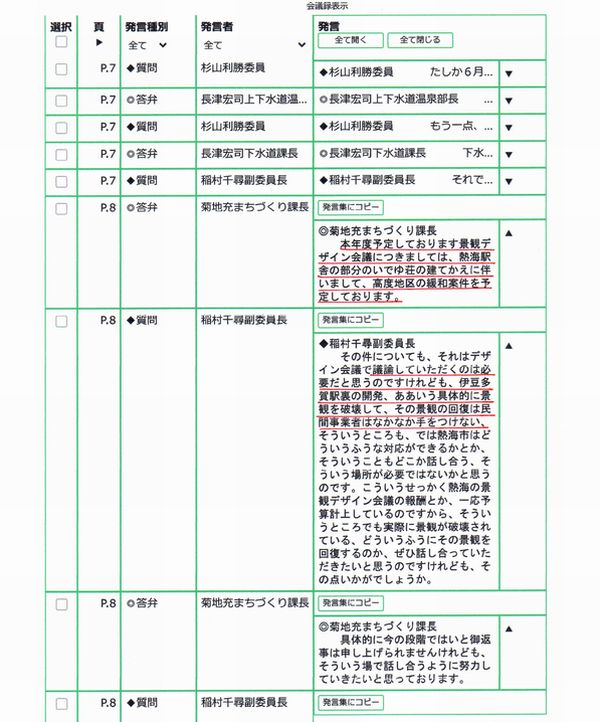

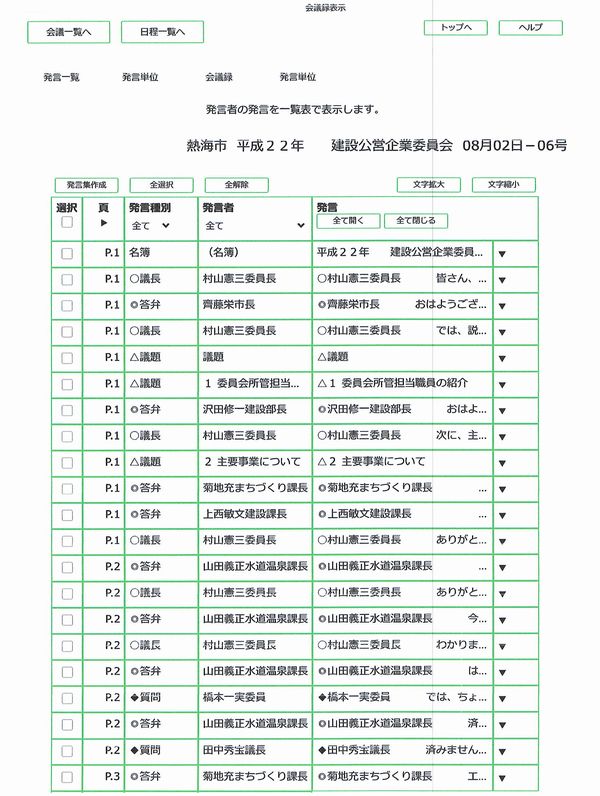

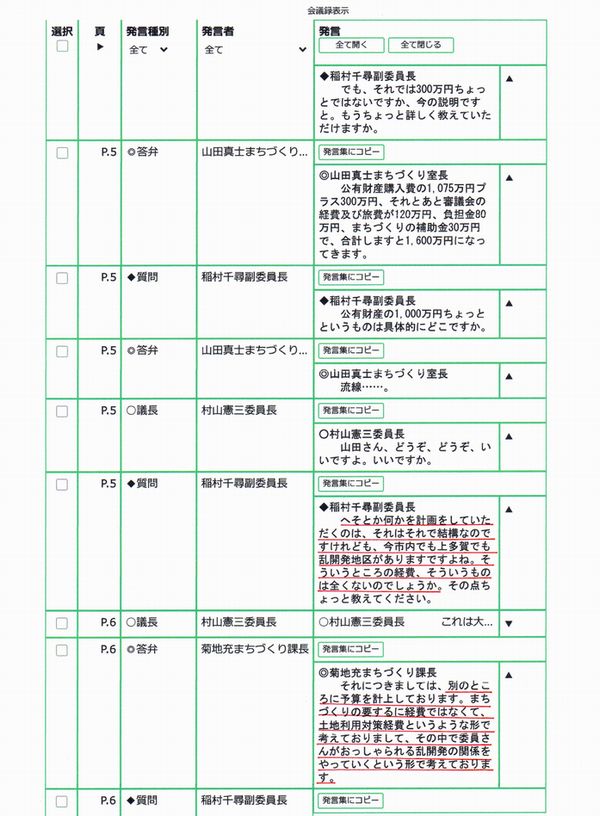

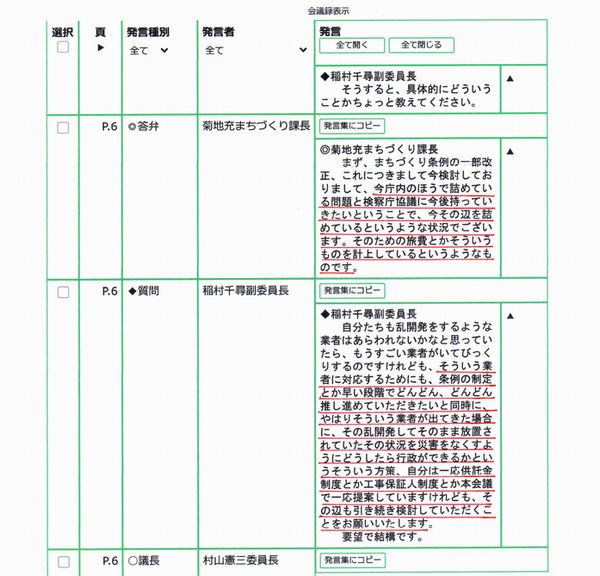

【平成22年 建設公営企業委員会 8月2日】




.

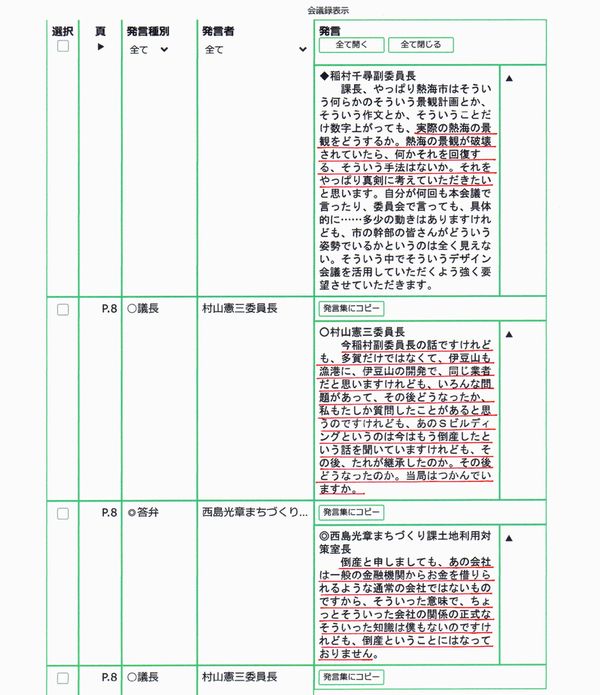

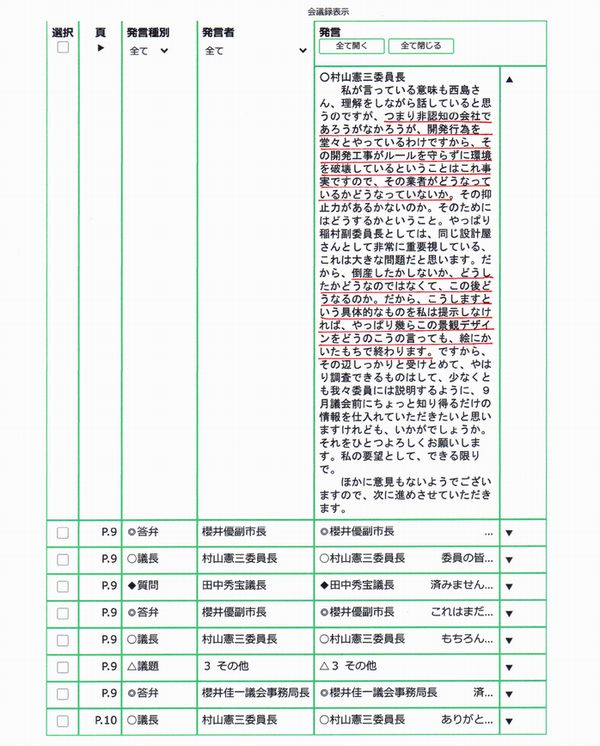

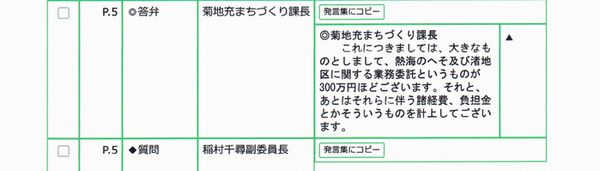

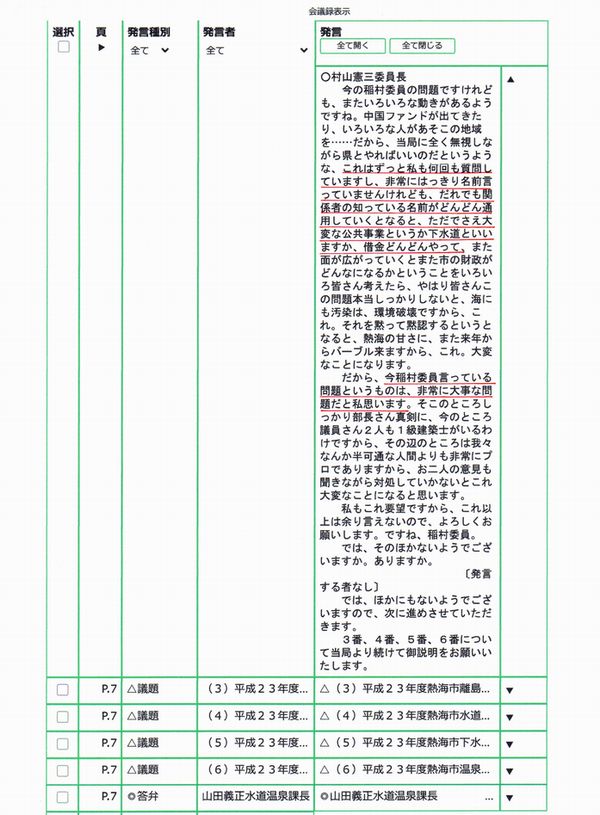

【平成23年 建設公営企業委員会 2月21日】






.
.
